CSE EXTRA du 17/01/2024

Rédigé le 17/01/2024
à 12:11


La CFDT a voté défavorablement à la consultation sur le calendrier, nous sommes contre le positionnement d'H+ et de journées de chomage dans la même semaine.


ORGANISATION EAT6

Maintien de la séance de travail affichée à l’assemblage et l’usinage EAT6 ce samedi 20 et dimanche 21 janvier 2024
→ équipes D01 et NP. (Code GDH : D24)

ORGANISATION MB6

Maintien de la séance de travail affichée à l’assemblage MB6 ce samedi 20 et dianvier 2024 → équipes
D01 et NP. (Code GDH : D24)
Suppression des séances de travail supplémentaires du samedi 20 et dimanche 21 janvier 2024 (équipe D01 et NP)
pour les secteurs suivants :
• PIMAR Noir MB (l’annulation concerne uniquement le dimanche 21/01)
• AS Noir MB
• CP L1 Noir BE/MB
• PR34 + PR56 L2 Blanc MB
• PR34 + PR56 L3 Blanc MB
• Mch 1/2 Blanc MB
• Mch 1/2 Noir MB
Du personnel pourra être désigné par la hiérarchie pour effectuer entre autres des opérations de tris, retouches,…
MB6 : Comme convenu lors des annonces précédentes, démarrage progressif le vendredi 27 janvier 2024 du VSD/SD
à l’usinage à hauteur de 50% sur l’ensemble des lignes 6 et 7 noir/blanc. Une ouverture reste possible à 50% le
samedi matin et le dimanche de nuit en horaire affiché ou en volontariat.



ORGANISATION RG

Suite à la baisse de l’appel de RG par le site de Tremery à hauteur de 50% des volumes, nous devons revoir l’activité
comme suit pour RG Step2 concernant le mois de janvier et février (une confirmation sera faite au CSE Ordinaire de
Janvier):


RG STEP 2:
Rappel : la séance de récupération du samedi 6 janvier matin (équipe D01) a été reportée à une date ultérieure qui
sera précisée dans un futur CSE.

Rappel du CSE du 2 janvier : à partir du 22 janvier 2024 :
• L’équipe de nuit assemblage RG passera en horaire de doublage pour se former sur RG STEP3 ou pour renforcer d’autres secteurs. (la rémunération de nuit est maintenue pendant cette phase transitoire). Basculement possible de manière anticipée pour le personnel volontaire.
L’activité du secteur RG STEP2 est revue comme suit : (détail ci-dessous et dans le calendrier détaillé)


• ASSEMBLAGE RG STEP2 :
➢ Le 22/01 pour l’équipe D01 et D02 (code C52)
➢ Le 23/01 pour l’équipe D01 et D02 (code C52)
➢ Le 24/01 pour l’équipe D01 et D02 (code C52)
➢ Le 25/01 pour l’équipe D01 et D02 (code C52)
➢ Le 26/01 pour l’équipe D02 (code C52)


• Acier RG Noir :
➢ Le 22/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 23/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 24/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 25/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 26/01 pour l’équipe D02, VSD et NP (code C52)


• Acier RG Blanc :
➢ Le 22/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 23/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 24/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 25/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 26/01 pour l’équipe D02, VSD et NP (code C52)
ET Le 29/01 pour l’équipe D01 et D02 (code C52)
Dès la semaine 5, les équipes de VSD et de nuit seront dispatchées dans d’autres secteurs de production au sein de la même équipe.


• Alu RG (L3/L6/L9) :
➢ Le 18/01 pour l’équipe D01 et D02 (code C52)
➢ Le 19/01 pour l’équipe D01 (code C52)
ET
➢ Le 22/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 23/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 24/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 25/01 pour l’équipe D01, D02 et NP (code C52)
➢ Le 26/01 pour l’équipe D02 et NP (code C52)


L’équipe de VSD aux carters RG a été dispatchée dans d’autres secteurs de production.
Du personnel pourra être désigné par la hiérarchie pour effectuer entre autres des opérations de tris, retouches, maintenance…
Rappel : annulation de l’ensemble des séances du samedi matin et du dimanche soir sur la globalité du périmètre RG pour le mois de janvier.

Les fonctions supports associées aux lignes de flux, suivront l’activité de ces lignes. (Code C44 pour le personnel de jour ou code C52 pour le personnel en équipe). La hiérarchie désignera les personnes devant être présentes compte tenu d’activités spécifiques.
Pour les autres fonctions supports, un ajustement à hauteur de 2 jours courant du mois de janvier doit être organisé par les chefs de services.
Des démarches de rotation au sein des entités reparties sur l’ensemble des jours de la semaine peuvent être mise en oeuvre pour faciliter l’organisation.


RG STEP 3:
La séance de travail supplémentaire du samedi 20 janvier 2024 (équipe D01) sera considérée comme séance de récupération → CODE GDH D46 :
• ASSEMBLAGE RG STEP3

ORGANISATION RG

Des dispositions sont prises pour développer la polyvalence des retoucheurs (du secteur RG vers MB6 et EAT6)

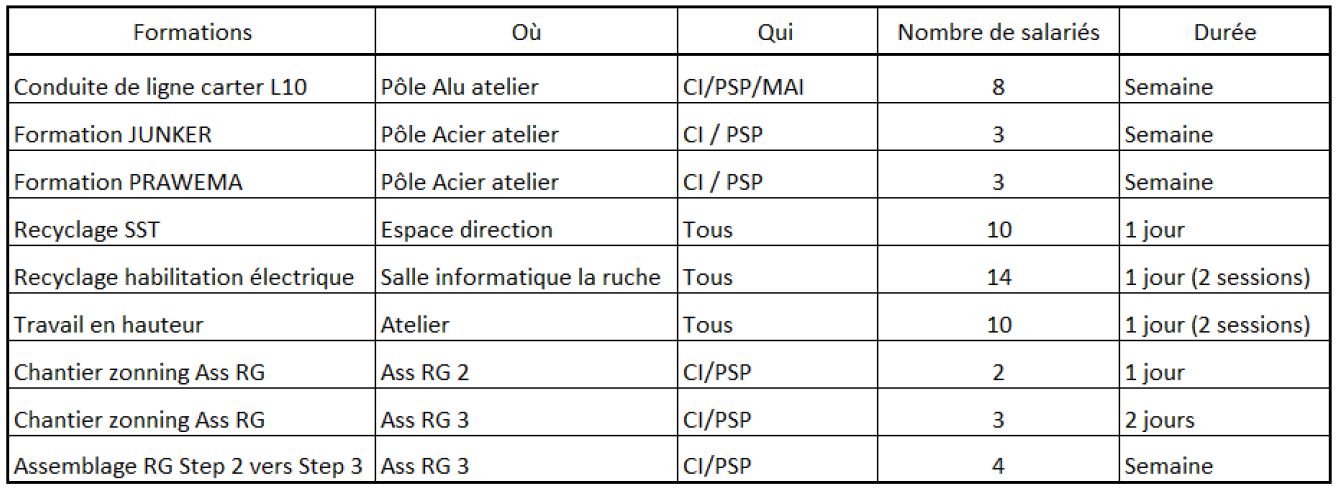

Des formations sont organisées pour les salariés impactés par de l’activité partielle en semaine 4 (code GDH : F27 → uniquement pour les CDI)

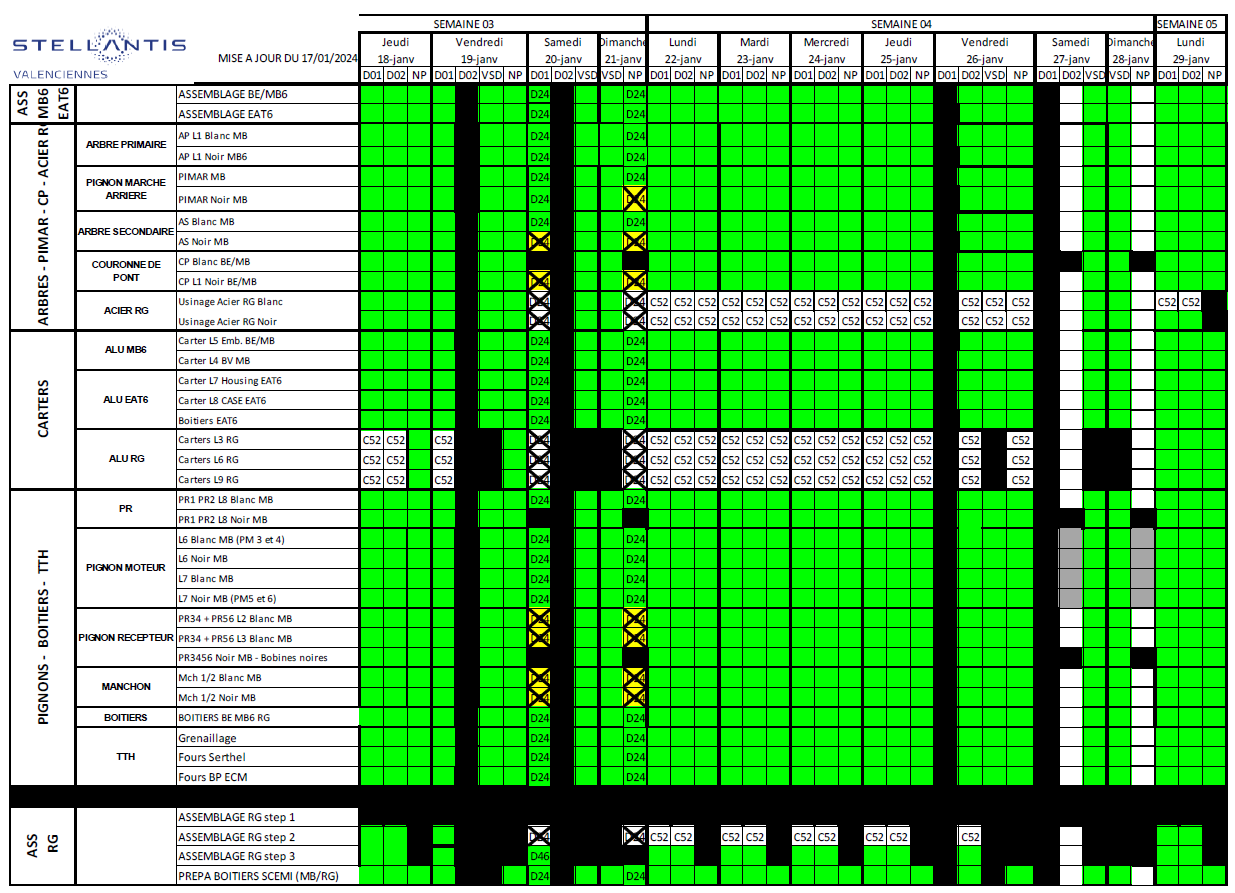

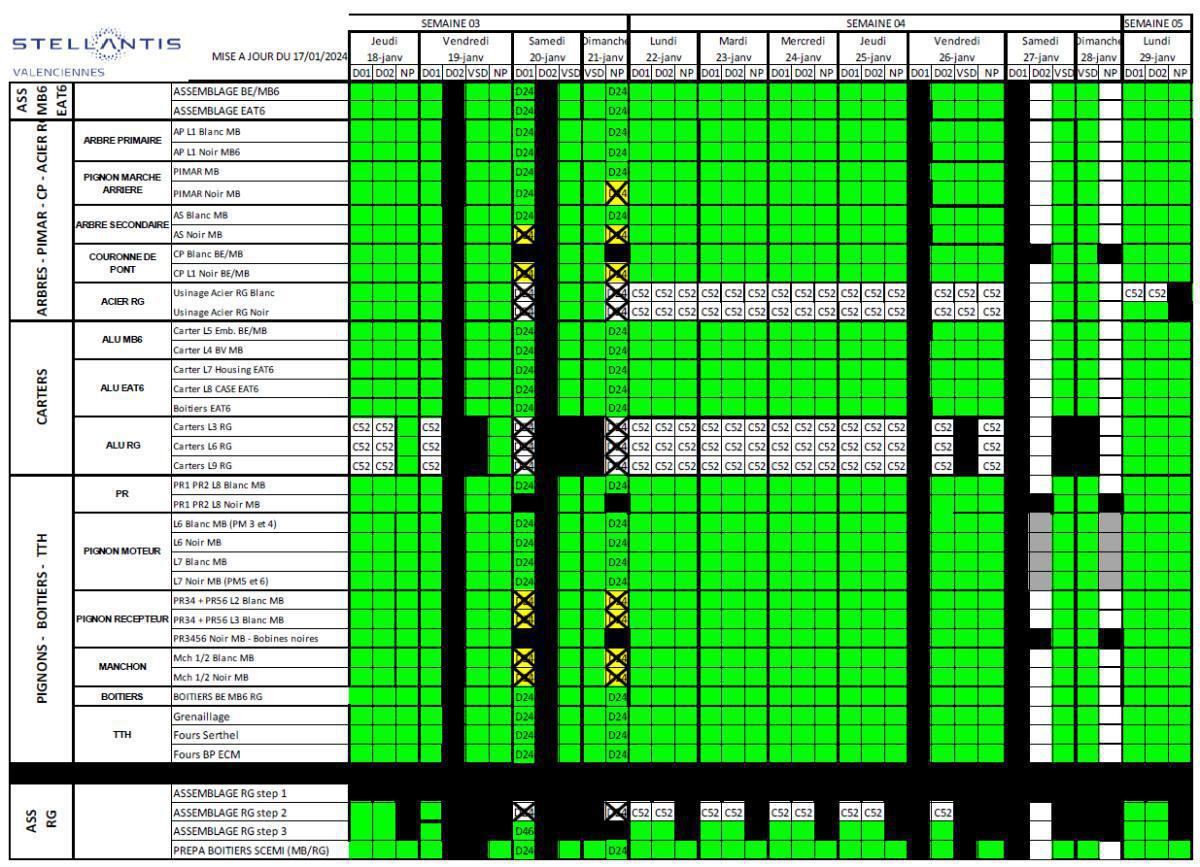

CALENDRIER S3 & S4
