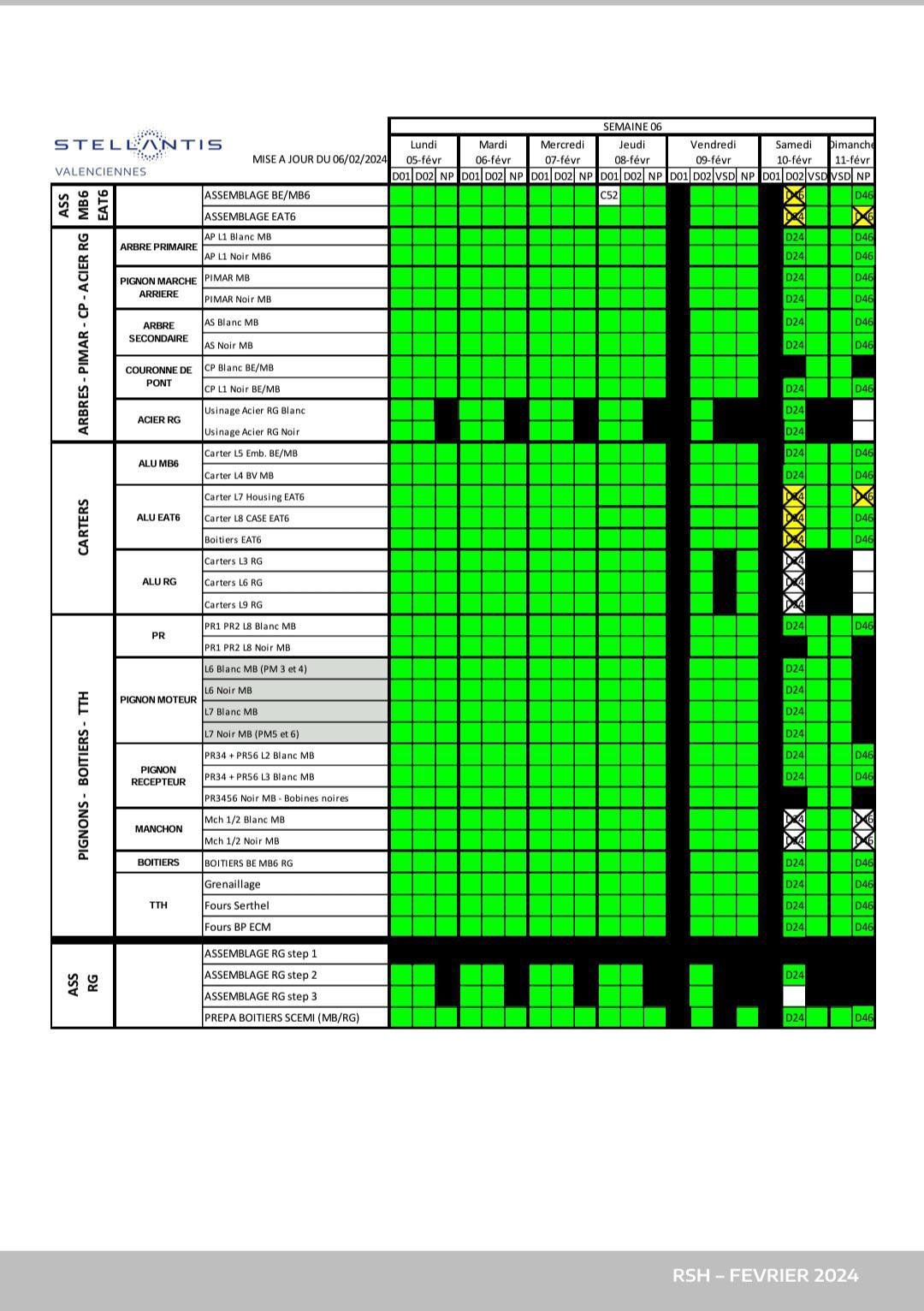

ORGANISATION EAT6
Suite au retard d’un bateau chargé d’échangeurs AIRTEMP et afin de limiter le risque sur les futures séances en semaine nous devons revoir l’activité de ce week-end.
Suppression des séances de travail supplémentaires du samedi 10 février 2024 (équipe D02) et du dimanche 11 février 2024 (équipe NP) pour :
- ASSEMBLAGE EAT6
- Carter L7 Housing EAT6
- Carter L8 CASE EAT6 (annulation du samedi 10/02 uniquement)
- Boitiers EAT6 (annulation du samedi 10/02 uniquement)
Du personnel pourra être désigné par la hiérarchie pour effectuer entre autres des opérations de retouches et de maintenance…
Le délai de prévenance étant inférieur à 48h, la prime de prévenance tardive sera activée pour les salariés concernés par cette annulation.
ORGANISATION MB6
Suite à une difficulté sur un moyen unique au PM3/4 en ligne 6 noir impactant les encours, nous devons donc revoir l’activité comme suit :
- Assemblage MB6 : Dès 18h ce jeudi 8 février 2024 pour l’équipe D01 → code GDH : C52.
Paiement de la prime de prévenance tardive pour les personnes concernées.
Pour les situations individuelles liées au covoiturage, traitement à partager avec la hiérarchie (activités à confier jusque fin d’horaire).
Suppression de la séance de travail supplémentaire du samedi 10 février 2024 (équipe D02) pour :
- Assemblage MB6
- Mch 1/2 Noir MB (déjà annoncé hier)
- Mch 1/2 Blanc MB (déjà annoncé hier)
Du personnel pourra être désigné par la hiérarchie pour effectuer entre autres des opérations de retouches et de maintenance…
Le délai de prévenance étant inférieur à 48h, la prime de prévenance tardive sera activée pour les salariés concernés par cette annulation.
